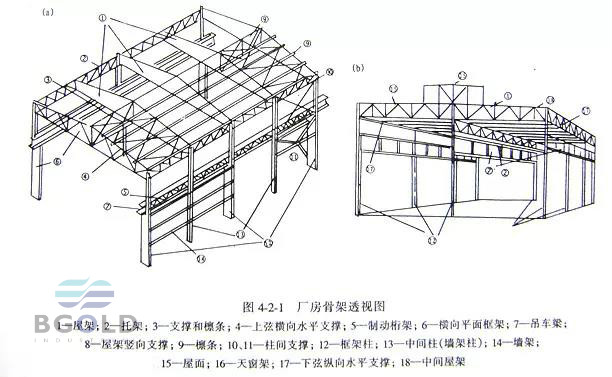

單層廠房鋼結構一般是由
檁條、天窗架、屋架、托架、柱、吊車梁、製動梁(或桁架)、各種支撐以及牆架等構件組成的空間剛性骨架
這些構件按其作用,可歸並成下列體係:
(1) 橫向平麵框架——是廠房的基本承重結構,由柱和橫梁(屋架)組成。承受作用在廠房的橫向水平荷載和豎向荷載並傳遞到基礎。
(2) 縱向平麵框架——由柱、托架、吊車梁及柱間支撐等構成。其作用是保證廠房骨架的縱向不可變形和剛度,承受縱向水平荷載(吊車的縱向製動力、縱向風力等)並傳遞到基礎。
(3)
屋麵係統——由檁條、天窗架、屋架、托架及屋蓋支撐等構成。
(4) 吊車梁及製動梁——主要承受吊車的豎向荷載和水平荷載,並傳遞到橫向框架和縱向框架。
(5) 支撐——包括屋蓋支撐、柱間支撐及其它附加支撐。其作用是將單獨的平麵框架連成空間體係,以保證結構具有必要的剛度和穩定性,同時也有承受風力及吊車製動力的作用。
(6) 牆架——承受牆體的重量和風力。
此外,還有一些次要的構件如工作平台、梯子、門窗等。

各種構件的用鋼量占整個廠房鋼結構的總用鋼量的比值大致如表所示。
廠房按單位麵積計算的用鋼量,是評定設計的經濟合理性的一項重要指標。各類廠房單位麵積用鋼量的統計數值見下表
柱的類型

柱按結構形式可分為:等截麵柱和階形柱。

柱按柱的截麵形式分為:實腹式柱和格構式柱。

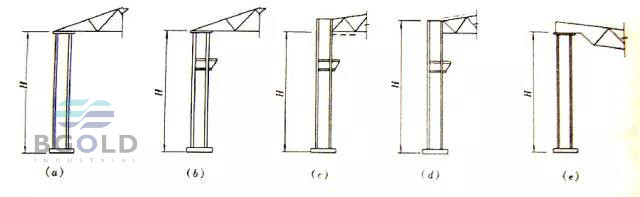

柱腳按結構內力的邊界條件劃分,可分為鉸接柱腳和剛性固定柱腳兩大類。鉸接柱腳僅傳遞豎向荷載和水平荷載,剛性固定柱腳除傳遞豎向和水平荷載外,還傳遞彎矩。剛性固定柱腳就其構造形式可分為三種形式:露出式柱腳、埋入式或插入式柱腳、外包式柱腳。按柱腳的結構形式則可分為整體式柱腳和分離式柱腳。
鋼柱的安裝方法一般采用三種方法,即采用鋼墊板方案、座漿墊板方案和調平螺帽與調平鋼板方案。
構件工地拚裝
構件拚裝是將若幹個分段構件或單件,按設計要求在地麵裝配成完整的構件或構件組合體。
(1) 單一構件拚裝
1). 鋼柱拚裝
大型鋼柱一般在變截麵處或肩梁上部分段,進行分段運輸。工地拚裝後,用焊接或高強度螺栓連接,組成整根柱子進行吊裝。
首先在一條軸線上設置拚裝台架,將鋼柱下段吊放到台架上,墊平並確定中心線,再將柱的上段吊放到連接處,使兩節柱插接端對準,拚接到位,仔細校準柱的中心軸線和長度尺寸等後,即可按圖紙要求進行焊接或高強度螺栓連接固定。
2). 鋼屋架及天窗架拚裝
一般采用平拚法,即將分塊構件平臥於拚裝平台上拚裝。在起重機性能允許的條件下還可以將天窗架與屋架構件拚裝成一體。拚裝鋼桁架時,要嚴格控製跨度誤差和扭曲,使其不超出允許值。在翻轉桁架時,為了防止變形,應確定合理的吊點,必要時還要進行臨時加固。
對於有天窗的大跨度屋架或高度較大的桁架,應用立拚法拚裝,因為這種桁架的翻轉是非常困難的。
(2) 構件組合拚裝
當具備大型起重機械,且按照條件允許時,可將諸多構件在地麵拚裝成一個穩定單元塊體,進行整體吊裝。這樣可減少高空作業,有利於安全施工和提高工作效率,保證構件吊裝的穩定性。例如兩榀屋架與斜撐組合拚裝、斜橋構架及通廊桁架組合拚裝等。
構件組合拚裝在安裝現場進行,拚裝位置必須在安裝起重機的作用範圍內。拚裝的項目和規模必須根據起重機的性能、構件的強度、剛度、穩定性及施工環境等因素確定。

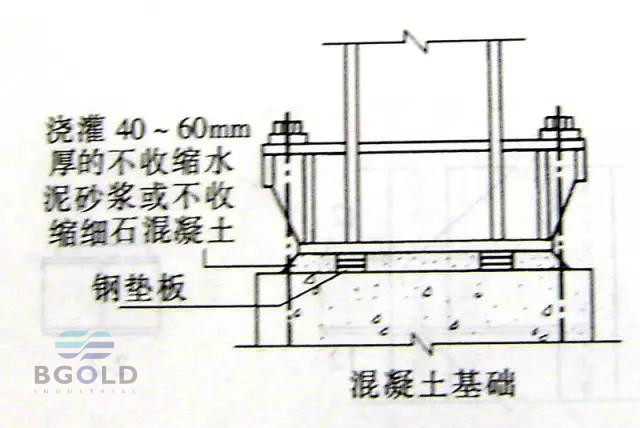

墊板設置
(1) 柱底板下設置的支承墊板應符合下列規定:
a. 墊板應設置在靠近地腳螺栓的柱腳底板加勁板下,每根地腳螺栓側應設1~2組墊板。墊板與基礎麵得接觸應平整、緊密。二次澆灌混凝土前墊板組間應點焊固定。
b. 每組墊板板疊不宜超過5塊,墊板宜外露出柱底板10~30mm。
c. 墊板與基礎麵應緊貼、平穩,其麵積大小應根據基礎的抗壓強度和柱腳底板二次澆灌前柱底承受的荷載及地腳螺栓的緊固預拉力計算確定。
d. 墊板邊緣應清除氧化鐵渣和毛刺,每塊墊板間應貼合緊密,每組墊板都應承力。
e. 使用成對斜墊板時,兩塊墊板斜度應相同,且重合長度不應小於墊板長度的2/3。
(2) 采用座漿墊板應符合下列規定:
a. 座漿墊板的設置位置、數量和麵積應符合設計和現行規範的規定;
b. 宜根據測得的柱底麵至牛腿距離決定每個基礎墊板的頂麵標高,座漿墊板的標高、水平度和定位的允許偏差應符合下表的規定。
c. 采用座漿墊板時,應采用無收縮砂漿。柱子吊裝前砂漿試塊強度應高於基礎混凝土強度一個等級。

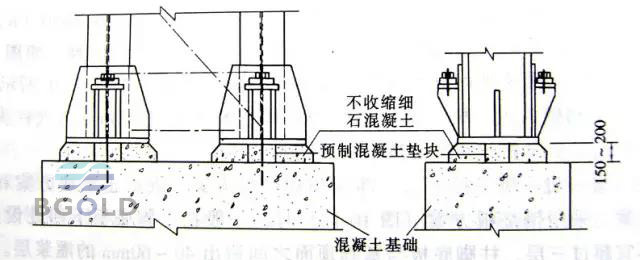

? 座漿墊板施工圖示
柱子安裝
(1) 柱子安裝前應設置標高觀測點和中心線標誌,同一工程的觀測點和標誌設置位置應一致,並應符合下列規定:
1). 標高觀測點的設置應符合下列規定:
? 標高觀測點的設置應以牛腿(肩梁)支承麵為基礎,設在柱的便於觀察處;
? 無牛腿(肩梁)柱,應以柱頂端與桁架連接的最上一個安裝孔中心為基準。
2). 中心線標誌的設置應符合下列規定:
? 在柱底板上表麵上行線方向設一個中心標誌,列線方向兩側各設一個中心標誌;
? 在柱身表麵上行線和列線方向各設一個中心線,每條中心線在柱底部、中部(牛腿或肩梁部)和頂部各設一處中心標誌;
? 雙牛腿(肩梁)柱在行線方向兩個柱身表麵分別設中心標誌。
(2) 多節柱安裝時,宜將其組裝成整體吊裝。
(3) 鋼柱安裝校正應符合下列規定:
1). 應排除陽光側麵照射所引起的偏差;
2). 應根據氣溫(季節)控製柱垂直度偏差,並應符合下列規定:
? 應以每個伸縮段設柱間支撐的柱子為基準(垂直度校正接近“0”),行線方向多跨廠房應以與屋架剛性連接的兩柱為基礎;
? 氣溫高於平均氣溫(夏季)時,其他柱應傾向基準點相反方向;
? 氣溫低於平均氣溫(冬季)時,其他柱應傾向基準點方向;
? 柱傾斜值應根據施工時氣溫與平均(jun1)溫度的溫差和構件(吊車梁、垂直支撐和屋架等)的跨度或基準點距離決定。
3). 柱子安裝的允許偏差應符合下表規定。吊車梁、屋架安裝和吊車梁調整、固定連接後,柱子尚應進行複測,超過允許偏差的應進行調整。
(4) 對長細比比較大的柱子,吊裝後應增加臨時固定措施。
(5) 柱間支撐的安裝應在柱子找正後進行,在保證柱子垂直度的情況下安裝柱間支撐,支撐不得彎曲。
(6) 吊裝方法
對重型工業廠房大型鋼柱,根據起重機配備和現場條件確定,可單機、雙機、三機等。
1). 旋轉法:鋼柱運到現場,起重機邊起鉤邊回轉使柱子繞柱腳旋轉而將鋼柱吊起。
2). 滑行法:單機或雙機抬吊鋼柱,起重機隻起鉤,使鋼柱腳滑行而將鋼柱吊起。為減少鋼柱腳與地麵的摩擦力,需在柱腳下鋪設滑行道。
3). 遞送法:雙機抬吊,為減少鋼柱腳與地麵的摩擦力,其中一台為副機吊點選在鋼柱下麵,起吊柱時配合主機起鉤,隨著主機的起吊,副機要行走或回轉,在遞送過程中,副機承擔了一部分荷重,將鋼柱腳遞送到柱基礎上麵,副機摘鉤,卸去荷載,此刻主機滿載,將柱就位。
屋麵係統結構安裝
(1) 屋架的安裝應在柱子校正符合規定後進行。
(2) 對分段出廠的大型桁架,現場組裝時應符合下列規定:
a. 現場組裝的平台支承點高度差不應大於L/1000,且不超過10mm(L為支點間距離);
b. 構件組裝應按製作單位的編號和順序進行,不得隨意調換;
c. 桁架組裝,應先用臨時螺栓和衝釘固定,腹杆應同時連接,經檢查達到桁架尺寸的允許偏差後,方可進行節點的永久連接。
(3) 屋麵係統結構可采用擴大組合拚裝後吊裝,擴大組合拚裝單元宜為自成或經加固後形成具有空間剛度的結構體係。
(4) 屋麵係統結構的擴大組合拚裝應符合下列規定:
a. 擴大拚裝應在拚裝台架上進行,台架應有足夠的剛度,台架上可設置標準定位胎具,拚裝台架應方便移動;
b. 擴大拚裝後結構的運行偏差應符合下表的規定。
(5) 屋麵係統結構吊裝應符合下列規定:
a. 安全網、腳手架、臨時欄杆等施工設施,可在吊裝前裝設在構件上;
b. 每跨第一、第二榀屋架及構件安裝形成的結構單元,是其他屋麵結構安裝的基準,應適當提高其安裝質量標準;
c. 屋麵垂直、水平支撐、檁條(梁)和屋架角撐的安裝應在物價找正後進行,角撐安裝應在屋架兩側對稱進行並應自由對位
d. 有托架且上部為重屋蓋的屋麵結構,應將一個柱間的全部屋麵結構構件連接固定後再吊裝屋蓋。
e. 天窗架安裝可組裝在屋架上一同起吊。

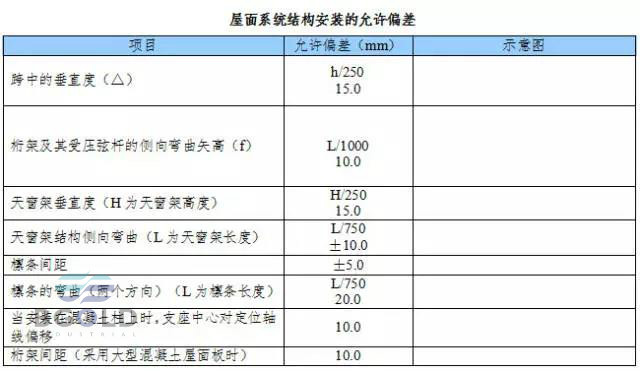

屋麵係統結構安裝的允許偏差應符合下表規定。
圍護係統結構安裝
(1) 間柱安裝應與基礎連係,如暫無基礎時應采取臨時支撐措施,保證間柱按要求找正,當間柱設計為吊掛在其他結構(如吊車梁輔助桁架等)上時,安裝時不得造成被吊掛的結構超差。
(2) 牆麵檁條等構件安裝應在間柱調整定位後進行,間柱的安裝允許偏差應符合主柱的規定。牆麵檁條安裝後應用拉杆螺栓調整平直度,其允許偏差應符合下表規定。
(3) 圍護結構可采用在地麵擴大拚裝後組合吊裝,可以一個柱間廠房全為組合單元。
平台、梯子及欄杆安裝
(1) 鋼平台、鋼梯、欄杆安裝應符合國家標準《固定式鋼直梯》(GB4053.1)、《固定式鋼斜梯》(GB4053.2)、《固定式防護欄杆》(GB4053.3)和《固定式鋼平台》(GB4053.4)的規定。
(2) 平台鋼板應鋪設平整,與承台梁或框架密貼、連接牢固,表麵有防滑措施。
(3) 欄杆安裝連接應牢固可靠,扶手轉角應光滑。

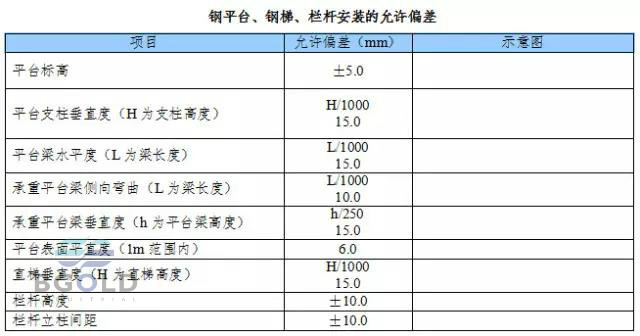

(4) 平台、梯子和欄杆安裝的允許偏差應符合下表規定。
(5) 梯子、平台和欄杆宜與主要構件同步安裝。
